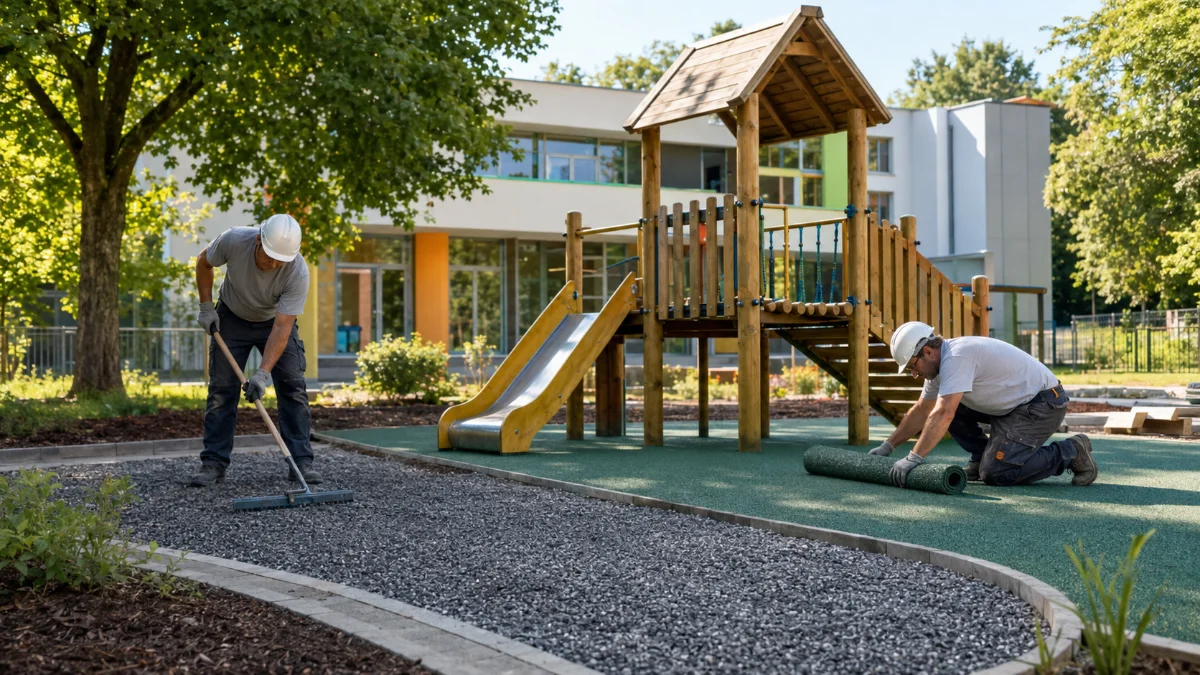

Czerwcowy przegląd kończy się zdaniem, które zna każdy dyrektor: nawierzchnia pod zestawem nie nadaje się do dalszej eksploatacji. Piasek wypłukany do połowy wymaganej grubości, płyty gumowe rozeschnięte na łączeniach, wydeptana ścieżka pod huśtawką twarda jak beton. Placówka ma na reakcję jedno okno w roku — lipiec i sierpień — i jedną datę, której nikt nie przesunie. Ten tekst prowadzi przez remont od decyzji do protokołu odbioru, licząc daty wstecz od 1 września.
Osiem tygodni to mniej, niż wynika z kalendarza
Na papierze wakacje to około dziewięciu tygodni. W praktyce dyrektor dysponuje znacznie krótszym oknem, bo z kalendarza trzeba wyciąć kilka rzeczy naraz.
- Dyżur wakacyjny. Wiele przedszkoli i większość żłobków pracuje przez część wakacji. Jeśli placówka pełni dyżur w lipcu, plac budowy w ogrodzie odpada — zostaje sierpień, czyli cztery tygodnie.
- Urlopy ekip wykonawczych. Druga połowa sierpnia to szczyt sezonu na remonty oświatowe w całym kraju. Firmy, które w maju miały wolne terminy, w połowie lipca mają już zapełniony grafik.
- Dni nieprzydatne do pracy. Prace ziemne i montaż nawierzchni są wrażliwe na opady. Przy planowaniu rozsądnie jest założyć, że kilka dni w miesiącu wypadnie z harmonogramu.
- Tydzień buforowy. Ostatnie siedem dni sierpnia powinno być wolne od prac — to czas na przegląd, dokumentację, sprzątanie i ewentualne poprawki.
Po odjęciu tych pozycji realne okno robocze dla większości placówek to cztery do sześciu tygodni. To wystarczy na wymianę nawierzchni na placu o powierzchni 100–300 m², ale tylko wtedy, gdy decyzje zapadły odpowiednio wcześnie.
Harmonogram wsteczny od 1 września
Najprostszy sposób sprawdzenia, czy placówka zdąży, to policzenie tygodni wstecz od pierwszego dnia roku szkolnego. Poniższy układ dotyczy typowego remontu nawierzchni na placu 100–300 m², bez wymiany urządzeń zabawowych.
- T‑1 (ostatni tydzień sierpnia) — kontrola pomontażowa, odbiór, komplet dokumentów, protokół kontroli obiektów, sprzątanie terenu.
- T‑2 do T‑3 — montaż nawierzchni właściwej wraz z obrzeżami i wykończeniem stref.
- T‑4 do T‑5 — podbudowa: korytowanie, warstwy kruszywa, zagęszczanie, spadki, odwodnienie.
- T‑6 — demontaż starej nawierzchni, wywóz materiału, ewentualne odkopanie fundamentów urządzeń.
- T‑7 do T‑8 — podpisanie umowy, zamówienie materiału, potwierdzenie dostępności partii i terminu dostawy.
- T‑10 do T‑12 — procedura zakupowa: opis przedmiotu zamówienia, zapytania ofertowe lub postępowanie, ocena ofert.
- T‑13 i wcześniej — jeśli zakres wymaga zgłoszenia robót, trzeba doliczyć 21 dni na możliwy sprzeciw organu.
Wniosek jest niewygodny, ale jednoznaczny: umowa powinna być podpisana najpóźniej na przełomie czerwca i lipca. Podpis w połowie lipca oznacza harmonogram bez rezerwy, a decyzja w sierpniu to już inna rozmowa.
Scenariusz „decyzja zapada w sierpniu”
Jeżeli placówka wchodzi w sierpień bez wybranego wykonawcy, warto zmienić cel z „nowy plac na 1 września” na „bezpieczny plac na 1 września i pełny remont w przyszłym sezonie”. W ciągu trzech–czterech tygodni realnie da się:
- uzupełnić i przesiać nawierzchnie sypkie do wymaganej grubości w strefach upadku,
- wymienić nawierzchnię na jednej, najbardziej zużytej strefie zamiast na całym placu,
- wyłączyć z użytkowania urządzenie, pod którym nawierzchnia nie spełnia wymagań, i oznaczyć je czytelnie,
- zlecić pomiary i projekt, żeby w kwietniu przyszłego roku ruszyć z gotową dokumentacją.
Świadome ograniczenie zakresu jest lepsze niż pośpieszny montaż, który nie przejdzie kontroli pomontażowej.
Formalności, które potrafią zjeść trzy tygodnie
Plac zabaw to zbiór obiektów małej architektury w rozumieniu Prawa budowlanego. Budowa takich obiektów w miejscu publicznym nie wymaga pozwolenia, ale podlega zgłoszeniu, a organ ma 21 dni na wniesienie sprzeciwu. Kluczowe rozróżnienie: sama wymiana nawierzchni w istniejących strefach, bez zmiany układu urządzeń i zagospodarowania terenu, zwykle traktowana jest jako roboty remontowe i zgłoszenia nie wymaga. Dostawienie nowego zestawu, przesunięcie stref albo powiększenie placu — już tak. Jeżeli pojawia się wątpliwość, telefon do wydziału architektury w czerwcu kosztuje kwadrans, a w sierpniu może kosztować cały sezon. Szerzej o wymogach formalnych dotyczących nawierzchni piszemy w opracowaniu o sztucznej trawie a przepisach i normach prawnych.
Druga rzecz to procedura zakupowa. Od 1 stycznia 2026 r. próg stosowania ustawy Prawo zamówień publicznych wynosi 170 000 zł netto — podwyższenie ze 130 000 zł wprowadziła nowelizacja z 25 lipca 2025 r., co potwierdza komunikat Urzędu Zamówień Publicznych. Dla przeciętnego remontu placu przedszkolnego oznacza to najczęściej postępowanie prowadzone według wewnętrznego regulaminu placówki, bez pełnego reżimu ustawy — czyli krócej.
Uwaga na pokusę dzielenia zamówienia. Jeżeli w tym samym roku budżetowym placówka kupuje nawierzchnię i urządzenia, a zakupy łączy tożsamość przedmiotowa, podmiotowa i czasowa, wartości sumuje się niezależnie od tego, ile faktur zostanie wystawionych. Sztuczne rozbicie zlecenia na dwie umowy po 90 000 zł to nie oszczędność czasu, tylko ryzyko dla dyrektora.
Demontaż, podbudowa, montaż: realny czas prac
Demontaż i wywóz
Etap najczęściej niedoszacowany. Stara nawierzchnia wylewana wymaga frezowania lub wycinania i wywozu jako odpad budowlany. Płyty gumowe schodzą szybciej, ale pod nimi zwykle czeka niespodzianka: nierówna podsypka albo warstwa piasku wymieszanego z gruntem. Przy nawierzchniach sypkich trzeba wybrać zanieczyszczony materiał w całości, a nie tylko wierzchnie 5 cm. Dla placu 100–300 m² to zwykle trzy do pięciu dni roboczych, plus kontener i logistyka wywozu, którą warto uzgodnić z gminą zawczasu.
Podbudowa i odwodnienie
To etap, którego nie da się przyspieszyć bez konsekwencji. Standardowo obejmuje korytowanie na głębokość ok. 20–30 cm, ułożenie geowłókniny, wykonanie warstw kruszywa o dobranej frakcji i zagęszczenie każdej warstwy osobno przy użyciu zagęszczarki z niewielkim dodatkiem wody. Powierzchnia po zagęszczeniu powinna być gładka i twarda — źle ubite kruszywo osiada po pierwszym sezonie w przypadkowych miejscach i ciągnie za sobą całą nawierzchnię.
Równolegle rozwiązuje się odwodnienie. Spadki, drenaż liniowy albo warstwa odsączająca o odpowiedniej miąższości — wybór zależy od przepuszczalności gruntu rodzimego. Na gruntach gliniastych sama przepuszczalna nawierzchnia nie wystarczy; woda musi mieć dokąd odpłynąć. Zagadnienie omawiamy dokładniej w tekście o tym, czy sztuczna trawa przepuszcza wodę. Realny czas: pięć do dziesięciu dni roboczych, zależnie od powierzchni i warunków gruntowych.
Montaż nawierzchni
Tu technologia decyduje o terminie bardziej niż powierzchnia. Nawierzchnie układane mechanicznie — płyty, maty, rolki materiału syntetycznego — schodzą przewidywalnie. Nawierzchnie wylewane na miejscu wymagają spełnienia warunków pogodowych: bezdeszczowej aury, temperatury podłoża i powietrza w przedziale zalecanym przez producenta (najczęściej ok. +5 do +25 °C) oraz wilgotności otoczenia w określonym zakresie. Do tego dochodzi czas wiązania przed dopuszczeniem do użytkowania. Trzy deszczowe dni pod koniec sierpnia potrafią przesunąć odbiór o tydzień.
Która nawierzchnia zmieści się w oknie wakacyjnym
Wszystkie poniższe rozwiązania są zgodne z normami, jeśli zostaną prawidłowo dobrane. Różnią się natomiast wrażliwością harmonogramu na pogodę i momentem, w którym dzieci mogą wejść na nawierzchnię.
- Nawierzchnie sypkie (piasek, zrębki, żwir płukany) — najkrótszy montaż i najniższy koszt wejścia, użytkowanie od razu. Wymagają warstwy o dużej grubości, regularnego uzupełniania i grabienia, a w strefach intensywnego ruchu szybko się przemieszczają.
- Płyty gumowe — montaż szybki i mało wrażliwy na pogodę, łatwe etapowanie i naprawa punktowa. Widoczne łączenia bywają miejscem, w którym płyty z czasem się rozchodzą.
- Nawierzchnia wylewana EPDM/SBR — jednolita, bezspoinowa, z dowolnymi wzorami, bardzo dobre parametry amortyzacji. Najbardziej wrażliwa na warunki atmosferyczne i wymagająca czasu na związanie — przy sierpniowej decyzji obarczona największym ryzykiem terminowym.
- Sztuczna trawa na certyfikowanym podkładzie amortyzującym — montaż mechaniczny, brak wiązania chemicznego, dobra przepuszczalność, wygląd zieleni przez cały rok. Wymaga starannej podbudowy i nie jest nawierzchnią bezobsługową.
- Darń naturalna — dopuszczalna jako nawierzchnia amortyzująca tylko do wysokości upadku ok. 1 m i tylko przy dobrej kondycji trawnika; w miejscach intensywnie użytkowanych szybko się wydeptuje i traci właściwości.
Punkt odniesienia jest zawsze ten sam: tam, gdzie wysokość swobodnego upadku z urządzenia przekracza 60 cm, cała strefa upadku musi mieć nawierzchnię amortyzującą zgodną z PN‑EN 1177, dobraną do wskaźnika HIC dla konkretnej wysokości. Zestawienie obowiązujących norm z grup PN‑EN 1176 i PN‑EN 1177 publikuje Krajowy Rejestr Placów Zabaw, a praktyczne omówienie zasad projektowania bezpiecznych placów udostępnia Polski Komitet Normalizacyjny.
Odbiory i dokumentacja przed pierwszym dzwonkiem
Nawierzchnia gotowa 30 sierpnia to za mało. Teczka odbiorowa musi być kompletna, bo to ona jest dowodem należytej staranności dyrektora.
- Kontrola pomontażowa wykonana po zakończeniu prac, potwierdzająca zgodność urządzeń, stref bezpieczeństwa i nawierzchni z wymaganiami.
- Certyfikat lub raport badania HIC dla konkretnej konfiguracji — nie dla materiału w ogóle. Dokument musi wskazywać krytyczną wysokość upadku dla zastosowanego układu warstw i grubości. To najczęstsze miejsce, w którym dokumentacja okazuje się bezużyteczna.
- Protokół kontroli obiektów placówki. Zgodnie z § 3 rozporządzenia MENiS z 31 grudnia 2002 r. w sprawie bezpieczeństwa i higieny w szkołach i placówkach, przerwa w działalności trwająca co najmniej dwa tygodnie obliguje dyrektora do kontroli obiektów; z ustaleń sporządza się protokół, a jego kopię przekazuje organowi prowadzącemu. Aktualne brzmienie przepisów i ich nowelizacje opisuje Ministerstwo Edukacji Narodowej.
- Atesty i certyfikaty wyposażenia — obowiązek weryfikacji wynika z § 9 ust. 3 tego samego rozporządzenia.
- Książka placu zabaw prowadzona zgodnie z PN‑EN 1176‑7, wraz z planem kontroli: regularnej (co 1–7 dni), funkcjonalnej (co 1–3 miesiące) i corocznej podstawowej. Niezależnie od tego obowiązują kontrole okresowe wynikające z Prawa budowlanego.
- Żłobek — dodatkowo. Jeśli remont zmienia warunki lokalowe placówki, w grę wchodzą opinie Państwowej Straży Pożarnej i państwowego inspektora sanitarnego; zakres wymagań opisuje serwis Biznes.gov.pl. Piaskownica, jeżeli jest na terenie, powinna być przykrywana poza godzinami użytkowania.
Remont etapowy, gdy budżet nie starcza na całość
Podział na etapy jest normalną praktyką, pod warunkiem że kolejność wynika z bezpieczeństwa, a nie z estetyki.
Etap I — w tym roku: strefy upadku pod urządzeniami o wysokości swobodnego upadku powyżej 60 cm, czyli huśtawki, zjeżdżalnie i zestawy wspinaczkowe. To jedyny zakres, którego przesunięcie oznacza realne ryzyko.
Etap II — w przyszłym sezonie: ciągi komunikacyjne, strefa maluchów, powierzchnie wypoczynkowe wokół ławek, zieleń i elementy aranżacyjne.
Żeby nie płacić dwa razy, kilka decyzji trzeba podjąć od razu w pierwszym etapie: wykonać obrzeża i spadki na cały docelowy zakres, doprowadzić odwodnienie do finalnego układu, ustalić poziomy nawierzchni tak, aby po dołożeniu etapu II nie powstały progi, oraz zapisać w umowie ceny jednostkowe obowiązujące dla drugiego etapu. Rozkopywanie w kolejnym roku gotowej podbudowy to najdroższy sposób oszczędzania.
Osiem błędów, przez które placówka nie zdąży
- Zamówienie materiału bez potwierdzenia dostępności partii. W sierpniu terminy dostaw wydłużają się, a dobranie tego samego produktu z innej partii bywa niemożliwe.
- Pominięcie odwodnienia. Najtańsza pozycja do wykreślenia z kosztorysu i najdroższa do naprawienia po roku.
- Weryfikacja parametrów amortyzacji dopiero po montażu. Grubość warstwy dobiera się na etapie projektu, na podstawie pomiaru wysokości upadku z każdego urządzenia osobno.
- Ławka, kosz lub ogrodzenie w strefie bezpieczeństwa. Strefa wokół urządzenia musi pozostać pusta — to częsta uwaga podczas kontroli pomontażowej.
- „Dorzucenie” urządzenia w trakcie prac. Nowy element zmienia strefy i wymaga ponownej weryfikacji całego układu.
- Umowa bez terminu i bez kary za zwłokę. Przy sztywnej dacie 1 września to jedyne realne zabezpieczenie placówki.
- Brak protokołu kontroli obiektów. Nawierzchnia może być doskonała, ale bez dokumentu obowiązek formalny pozostaje niewykonany.
- Harmonogram bez dnia zapasu. Plan bez rezerwy to plan, który zakłada, że nie spadnie deszcz.
Dlaczego sztuczna trawa mieści się w oknie wakacyjnym
Wracając do najtwardszego ograniczenia całego przedsięwzięcia — czasu. Trawa syntetyczna ma pod tym względem konkretną przewagę technologiczną: nie wiąże chemicznie i nie potrzebuje okresu wzrostu. Nie trzeba czekać, aż utwardzi się spoiwo, ani liczyć tygodni od siewu do momentu, w którym darń wytrzyma obciążenie. Po ułożeniu, sklejeniu łączeń, zamocowaniu krawędzi i wyszczotkowaniu włókien nawierzchnia jest gotowa do użytku. Montaż jest też odwracalny i łatwy do rozłożenia na etapy — istotne, gdy budżet pozwala w tym roku tylko na część placu.
Trzeba jednak powiedzieć wprost, czego trawa syntetyczna nie robi:
- Sam trawnik nie jest nawierzchnią amortyzującą. W strefach, gdzie wysokość swobodnego upadku przekracza 60 cm, musi zostać ułożony na certyfikowanym podkładzie amortyzującym dobranym do konkretnej wysokości. Bez tego podkładu i bez raportu HIC dla całego układu warstw nie ma mowy o zgodności z PN‑EN 1177. Więcej o tym, na co zwracać uwagę, piszemy w tekście o bezpieczeństwie sztucznej trawy.
- Nagrzewa się w pełnym słońcu. W lipcowe południe powierzchnia w nasłonecznionej strefie może być wyraźnie cieplejsza od naturalnego trawnika. W placówce dla dzieci oznacza to konieczność zaplanowania zacienienia — żagli, pergoli, drzew.
- Nie jest bezobsługowa. Wymaga usuwania liści, okresowego szczotkowania i utrzymania czystości, choć w zakresie nieporównywalnie mniejszym niż koszenie i podlewanie. Zakres tych czynności opisujemy w poradniku pielęgnacji sztucznej trawy.
W praktyce dobrze sprawdza się podział placu na strefy: certyfikowany układ amortyzujący pod urządzeniami, a trawa krajobrazowa w strefach komunikacyjnych, wypoczynkowych i przy stolikach — tam, gdzie liczy się komfort, wygląd i brak błota po deszczu. W ofercie Namgrass do takich zastosowań stosuje się modele krajobrazowe o różnej wysokości włosia, na przykład trawę Serenity o włosiu 38 mm w strefach wypoczynkowych lub niższe modele na ciągi pieszne. Wszystkie objęte są 10‑letnią gwarancją na kolor, wypadanie włosia i pękanie podkładu.
Jeśli planują Państwo remont placu w przyszłym sezonie albo szukają rozwiązania na dokończenie etapu II, warto zacząć od dobrania modelu do konkretnych stref. Prześlemy bezpłatne próbki i pomożemy dobrać trawę do projektu placówki — dostawa obejmuje całą Polskę, a dla większych realizacji dostępna jest sprzedaż ratalna.
Najczęściej zadawane pytania
Czy wymiana nawierzchni placu zabaw w przedszkolu wymaga zgłoszenia?
Jeżeli prace ograniczają się do wymiany nawierzchni w istniejących strefach, bez zmiany układu urządzeń i zagospodarowania terenu, zwykle traktowane są jako roboty remontowe i zgłoszenia nie wymagają. Zgłoszenie do organu administracji architektoniczno‑budowlanej staje się konieczne, gdy powstają nowe obiekty małej architektury w miejscu publicznym lub zmienia się zagospodarowanie terenu. Organ ma wówczas 21 dni na wniesienie sprzeciwu, co trzeba wliczyć w harmonogram. W razie wątpliwości najbezpieczniej potwierdzić zakres w wydziale architektury przed rozpoczęciem procedury zakupowej.
Do kiedy najpóźniej trzeba podpisać umowę, żeby zdążyć na 1 września?
Dla remontu nawierzchni na placu 100–300 m² bezpieczny termin to przełom czerwca i lipca. Podpis w połowie lipca oznacza harmonogram bez rezerwy na złą pogodę, a decyzja podjęta w sierpniu zwykle wystarcza już tylko na prace zabezpieczające: uzupełnienie nawierzchni sypkiej, wymianę jednej strefy albo czasowe wyłączenie urządzenia z użytkowania. Do tych dat trzeba doliczyć wcześniejsze dwa–trzy tygodnie na przeprowadzenie postępowania zakupowego.
Czy sztuczna trawa spełnia normę PN‑EN 1177?
Sama trawa syntetyczna nie jest nawierzchnią amortyzującą. Zgodność z PN‑EN 1177 osiąga się dopiero w układzie: trawa ułożona na certyfikowanym podkładzie amortyzującym o grubości dobranej do wysokości swobodnego upadku z konkretnego urządzenia. Wykonawca powinien przekazać raport badania HIC odnoszący się do zastosowanej konfiguracji warstw, a nie ogólny dokument dotyczący samego materiału. Poza strefami upadku, czyli na ciągach komunikacyjnych i w strefach wypoczynkowych, wymóg amortyzacji nie obowiązuje.
Jakie dokumenty musi przekazać wykonawca przy odbiorze?
Minimum to: protokół kontroli pomontażowej, certyfikat lub raport badania parametrów amortyzacji dla zastosowanej konfiguracji nawierzchni, dokumenty potwierdzające zgodność urządzeń z PN‑EN 1176, deklaracje właściwości użytkowych lub karty techniczne materiałów, instrukcja konserwacji oraz warunki gwarancji. Komplet powinien trafić do dokumentacji placówki jeszcze przed 1 września — brak dokumentów to poważny sygnał ostrzegawczy, a nie formalność do uzupełnienia później.
Czy można wymienić nawierzchnię tylko pod huśtawką, a resztę zostawić?
Tak, i często jest to najrozsądniejsza kolejność przy ograniczonym budżecie. Priorytet mają strefy upadku pod urządzeniami o wysokości swobodnego upadku powyżej 60 cm. Warto jednak już w pierwszym etapie wykonać obrzeża, spadki i odwodnienie w układzie docelowym oraz ustalić poziomy tak, aby po dołożeniu kolejnych stref nie powstały progi. Ceny jednostkowe dla etapu II najlepiej zapisać w umowie od razu.
Czy sanepid kontroluje plac zabaw przy przedszkolu i żłobku?
Państwowa Inspekcja Sanitarna sprawdza warunki higieniczne i zdrowotne pobytu dzieci, w tym stan terenu do zabaw i wyposażenia, a w razie stwierdzenia uchybień może nakazać ich usunięcie w wyznaczonym terminie. W przypadku żłobków i klubów dziecięcych opinia sanepidu i straży pożarnej ma dodatkowe znaczenie przy zmianach warunków lokalowych. Niezależnie od tego dyrektor odpowiada za własną kontrolę obiektów po przerwie wakacyjnej i sporządzenie z niej protokołu.
